Hva skjer mellom innskuddet ditt og beholderen

● 2026-09-23 ● - ● Legg igjen en melding
Sealock produserer vanntette poser for OEM- og grossistkjøpere fra fabrikker i Kina og Vietnam, med bulkproduksjon 30–45 dager etter prøvegodkjenning. De fleste innkjøpsrådene dekker hvordan du velger en fabrikk og hvordan du inspiserer varer før forsendelse. Ukene i mellom får nesten ingen oppmerksomhet, og det er derfor kjøpere bruker dem på å sende "enhver oppdatering?" e-post og motta "produksjonen går bra" i retur. Dette angir hva som faktisk skjer i disse ukene, hvilke milepæler å spore, og spørsmålene som gir reelle svar.


1. Den verste dagen å oppdage en forsinkelse

Det er et enkelt prinsipp som er verdt å bygge en sporingsvane rundt: den verste tiden for å finne ut at en ordre er forsinket, er dagen da fabrikken opprinnelig lovet å fullføre den. Da er frakten bestilt, har kundene fått beskjed, og lagerplaner er allerede bygget på en dato som ikke lenger eksisterer.

Sporing handler ikke om å sende flere meldinger. Det handler om å avtale på forhånd hvilke sjekkpunkter som skal bekreftes, slik at en utglidning ved uke to dukker opp ved uke to heller enn ved uke seks. En fabrikk som virkelig følger tidsplanen finner dette enkelt. En som motstår spesifikk milepælsbekreftelse er å fortelle deg noe før noen forsinkelse vises.

2. De fem milepælene som er verdt å bekrefte

I stedet for å spørre når varene skal sendes, følg fremdriften på hvert trinn. På en vanntett posebestilling er de meningsfulle sjekkpunktene:

Milepæl Hva det bekrefter Bevis å be om
Materialer ankom og ble inspisert Stoff, glidelåser, maskinvare i huset og bestått IQC Bilder av ruller og maskinvare med bestillingsreferansen; bekreftelse av skygge mot godkjent standard
Kutting startet Paneler kuttes til godkjent mønster Line bilder; bekreftelse på at mønsterversjonen samsvarer med den godkjente prøven
Første artikkel godkjent Den første produksjonsenheten samsvarer med gullprøven Bilder eller en levert førsteartikkelenhet; sveiseavskalling testresultat fra kjørestart
Produksjonen er ferdig Antall ferdig, før pakking Telle bekreftelse og in-line QC-poster
Inspeksjon bestått Varer verifisert mot avtalt AQL og tester Inspeksjonsrapport - dokumentet balansebetalingen er knyttet til

Verdien av å navngi disse ved ordrebekreftelse fremfor midtproduksjon er at hver enkelt har en dato vedlagt. En tapt milepæl blir da synlig umiddelbart i stedet for å bli absorbert stille inn i timeplanen.

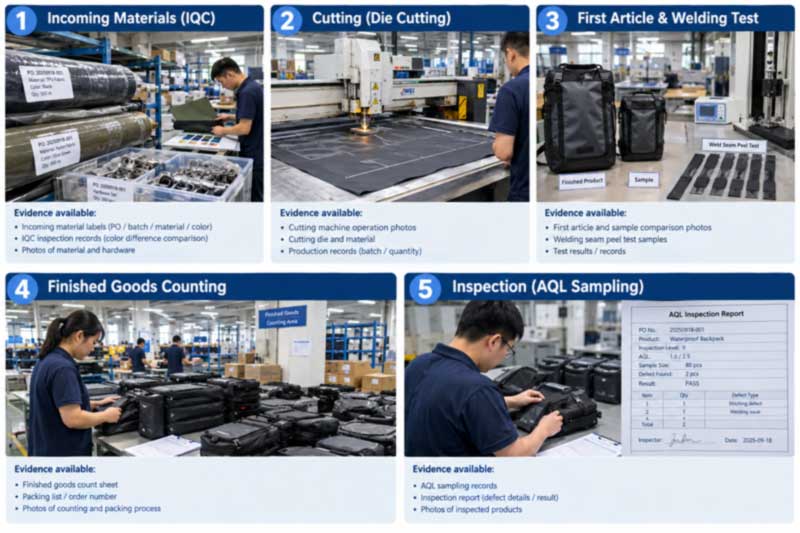

Five production milestones — materials inspected, cutting started, first article approved against gold sample, production complete, inspection passed

Figur 1: Hver av de fem nodene tilsvarer et gjenfinnbart bevis. Ved å inkludere dem i ordrebekreftelsen, vil forsinkelser bli identifisert i uken de oppstår.

3. Still spesifikke spørsmål, få spesifikke svar

Dette er den mest nyttige vanen en kjøper kan ta i bruk, og det koster ingenting. Sammenligne:

  • "Vil du klare fristen?" — inviterer til et betryggende svar som ikke inneholder noen informasjon.
  • "Hvor mange prosent av materialene er bekreftet i huset?" — har ett sant svar, og enten samsvarer det med timeplanen eller ikke.

Andre spørsmål med samme egenskap: hvor mange enheter er kuttet, hvor mange sveiset, hvor mange montert, hvilken dato vil den første artikkelen være klar, hvilken dato er inspeksjonen bestilt for. Vage spørsmål får vage svar; spesifikke spørsmål avslører problemer tidlig nok til å løse dem.

Et relatert signal verdt å se: oppdateringer som blir mindre spesifikke over tid. En leverandør som ga enhetstall og nå sier "alt er i rute" har vanligvis truffet et problem den prøver å komme seg fra før han forteller deg det. Det skiftet i språk er ofte den tidligste advarselen som er tilgjengelig.

4. Hvor vanntett bagbestillinger faktisk glir

Forsinkelser i denne kategorien konsentrerer seg om forutsigbare steder, og å kjenne dem forteller deg hva du skal sjekke:

  • Materiell beredskap.Den vanligste årsaken på tvers av produksjon generelt, og spesielt relevant her - en tilpasset Pantone-fargekjøring har sin egen ledetid, og en spesialisert lufttett glidelås er en enkeltkildekomponent. Bekreft at begge er i hus før vi antar at produksjonen har startet.
  • Senere spesifikasjonsendringer.Endringer etter at produksjonen starter tvinger fram et stopp, et omverktøy eller omarbeiding av ferdige enheter. Hver revisjon etter starten legger til tid, og det er grunnen til at det å løse detaljer under prøvetakingen ikke er byråkrati, men tidsplanbeskyttelse.
  • Verktøy for nye geometrier.En ny sveiset form trenger sin egen maskinerte dyse før prøvetaking, så den sitter foran produksjonen i stedet for inne i den.
  • Ferieperioder.Kinesisk nyttår komprimerer tidsplaner på begge sider av pausen, og kvaliteten blir ofte dårligere når fabrikkene skynder seg å bli ferdige før nedstengning - som er akkurat da tredjepartsinspeksjon før varene forlater er mest verdt å bestille.
  • Køposisjon.Kapasitet er sjelden begrensningen; planlegging er. Å dele en prognose tidlig sikrer en plass i stedet for å bli med i en kø.

5. Hva du skal legge inn i bestillingen, ikke oppfølgings-e-posten

Sporing fungerer bedre når vilkårene er avtalt i starten. Verdt å inkludere i innkjøpsordren eller proformafakturaen:

  • Milepælen dateresfra seksjon to, hver med en bekreftelsesmetode.
  • Inspeksjonsrettigheter på navngitte stadier,med klare akseptkriterier - AQL-nivået, defektklassifiseringen og referanseutvalget.
  • Betaling knyttet til fremdrift.Standardstrukturen er 30 % innskudd med 70 % saldo frigitt mot en bestått inspeksjon før forsendelse, noe som holder inspeksjonen kommersielt meningsfull i stedet for rådgivende.
  • Et oppgitt middel for sen levering,der programmet er datokritisk. Kontrakter i dette området inkluderer vanligvis en beskjeden straff per uke med forsinkelse; om det er verdt å forhandle avhenger av hva en sen ankomst koster deg.
  • Buffer.Tilbakedater fra den nødvendige forhåndsdatoen gjennom produksjon, inspeksjon og sjøtransport, og legg til margin. For sesongprogrammer, planlegg måneder frem i tid i stedet for uker.

Vague versus specific progress questions, and a pro forma invoice with milestone dates, inspection points and payment terms highlighted

Figur 2: Skriv nodene inn i PI i stedet for å følge opp via e-post midtveis i produksjonen – spesifikke spørsmål gir spesifikke svar.

6. Hvordan produksjonen faktisk går her

For kontekst på hva som skjer i løpet av disse ukene, beveger en vanntett pose seg gjennom en fast sekvens:

  1. Materialiscenesettelse og IQC— stoffruller kontrollert for beleggets konsistens, tykkelse og nyanse mot godkjent standard; glidelåser og maskinvare verifisert.
  2. Kutting— paneler kuttet til godkjent mønster, der dimensjonsnøyaktigheten er satt og ikke kan korrigeres senere.
  3. Merkevarebygging— logoer påført flatpaneler mens de fortsatt er tilgjengelige.
  4. Undermontering og struktursøm— lommer, seler og forsterkning bygget og festet på flate paneler, før noen vanntett forsegling eksisterer.
  5. Høyfrekvent sveisingved 27,12 MHz, med avskallingstester trukket på prøvesveiser ved kjøringsstart for å bekrefte full fusjon før batchen fortsetter.
  6. Avkjøling, trimming, sluttmontering— lukkinger, spenner, stropper og ventiler montert.
  7. Testing– testing av nedsenking eller regn i henhold til hver modells oppgitte klassifisering, belastningssykling ved ankre og kundens inspeksjonsprosedyre der spesifisert.
  8. Tørking, pakking og kartongmerkingtil avtalt spesifikasjon.

Den fullstendige tekniske rekkefølgen er angitt i veiledningen tilproduksjonsprosess fra skjæring til RF-sveising.

7. Uavhengig verifisering slår selvrapportert fremgang

Fabrikkoppdateringer er nyttige, men de rapporteres selv. Der en ordre er stor eller datokritisk, konverterer en uavhengig sjekk et krav til et faktum – en inspeksjon under produksjon ved omtrent 20–30 % fullføring fanger opp grunnleggende problemer mens kjøringen fortsatt kan korrigeres, og en siste inspeksjon før forsendelse bekrefter de ferdige varene.

Kjøpere er velkomne til å utnevne sin egen inspektør eller en tredjepart som SGS eller QIMA på begge steder. Den fullstendige kundeinspeksjonsprosedyren – utpakking, vakuumavtrekk, en 24-timers statisk hvile og bestemmelse av luftlekkasje – kan sees fra ende til annen. Standarder og defektklassifiseringer er angitt ikvalitetskontrollstandarder for vanntett produksjon, og hvordan arrangere et besøk på stedet i veiledningen tilfabrikkrevisjoner.

8. Etter containerseilene

En vane som skiller kjøpere som forbedrer seg fra de som gjentar de samme problemene: en kort gjennomgang etter bestilling når varene er sendt. Gå milepæl for milepæl på tidslinjen og spør hvor problemer oppsto, hva som var årsaken, hvor effektiv løsningen var, og hvordan den kunne forhindres helt neste gang.

På et gjentatt program føres dette direkte inn i neste bestilling - en komponent som forårsaket en forsinkelse blir bestilt tidligere, en spesifikasjons-uklarhet som forårsaket omarbeid blir skrevet inn i standardpakken, og tidsplanen blir justert for å gjenspeile hva som faktisk skjedde i stedet for det som var planlagt. Å holde den femte orden like god som den første er dekket i veiledningen tilomorganisere konsistens.

9. Standardvilkår

Sealock (YiFuLong Outdoor Gear Co., Ltd.) har bygget vanntette poser i over 20 år, og har produsert for internasjonale utendørsmerker inkludert OSPREY, KAILAS, Helly Hansen, SIMMS, ORVIS og West Marine.

  • MOQ:300 stk per modell |Eksempler:7–15 dager |Bulk:30–45 dager etter prøvegodkjenning
  • Betaling:T/T 30% innskudd, 70% balanse mot en bestått inspeksjon før forsendelse
  • Produksjon:egen 27,12 MHz høyfrekvent sveising og industrisøm, separate verksteder i samme produksjonsgulv
  • Fasiliteter:Dongguan, Kina | Ho Chi Minh City, Vietnam - enten opprinnelse på hvilken som helst modell
  • Undersøkelse:kjøper-oppnevnt og tredjepartsinspektører akseptert på begge steder
  • Sertifiseringer:ISO 9001, BSCI, SMETA, Sedex, HIGG, GRS, SCAN

10. Modeller produsert på denne planen

Organisert etter kategori i stedet for prioritet:

Bilde Modell Kategori Materiale Vurdering Produktside
Sealock SL-D002 500D PVC roll-top dry bag SL-D002 Tørrpose, 5–63L 500D PVC IPX7 Utsikt
Sealock SL-C594 55L waterproof duffel SL-C594 Duffel, 55L 500D PVC IPX7 Utsikt
Sealock SL-E119 IPX8 backpack SL-E119 Ryggsekk, 20L Kationisk TPU-kompositt IPX8 Utsikt
Sealock SL-C619 motorcycle luggage bag SL-C619 Motorsykkel, 35 / 50L 500D PVC IPX6 Utsikt
Sealock SL-K089-A frame bike bag SL-K089-A Sykkelrammeveske 600D TPU Vær-vurdert Utsikt
Sealock SL-E868A fishing sling bag SL-E868A Fiskeslynge, 12L 840D TPU IPX8 Utsikt

Fulle kategorier sitter undervanntette poser, tørre ryggsekker, ogtørre poser.

11. Vanlige spørsmål

Spørsmål: Hvor ofte bør vi be om oppdateringer under produksjonen?
A: I stedet for en frekvens, avtal sjekkpunkter. Materialer i huset, skjæring startet, første artikkel godkjent, produksjon fullført, inspeksjon bestått – fem bekreftelser med vedlagte datoer slår ukentlige e-poster som spør hvordan ting går, og det dukker opp en feil når det skjer i stedet for på slutten.

Spørsmål: Leverandøren vår sier at alt er i rute, men gir ingen detaljer. Er det et problem?
A: Det er verdt å undersøke. Be om et tall i stedet for en status - hvor mange prosent av materialene er bekreftet, hvor mange enheter er kuttet, hvilken dato er den første artikkelen klar. Oppdateringer som blir mindre spesifikke over tid er ofte den tidligste tilgjengelige advarselen om at en tidsplan har sklidd.

Spørsmål: Hva forårsaker vanligvis forsinkelser på en posebestilling?
A: Materialberedskap først - tilpassede fargekjøringer og spesialiserte glidelåser har sine egne ledetider. Så sene spesifikasjonsendringer, som tvinger til stopp eller omarbeiding, verktøy for nye former, ferieavviklinger og planlegging i stedet for kapasitet. De fleste er synlige tidlig hvis milepælene blir bekreftet.

Spørsmål: Kan vi inspisere under produksjon i stedet for bare før forsendelse?
A: Ja, og det er verdt det på store eller datokritiske bestillinger. En inspeksjon ved omtrent 20–30 % fullføring fanger opp grunnleggende problemer mens kjøringen fortsatt kan korrigeres; inspeksjonen før forsendelse verifiserer deretter de ferdige varene. Kjøper-oppnevnt eller tredjepartsinspektører aksepteres på begge steder.

Spørsmål: Hvordan beskytter vi en datokritisk lansering?
A: Tilbakedater fra den aktuelle datoen gjennom transport, inspeksjon og produksjon, legg deretter til buffer – og del lanseringsdatoen ved forespørsel slik at tidsplanen bygges rundt det. Der forsinkelser medfører reelle kostnader, avtal en løsning i rekkefølgen i stedet for å stole på goodwill i ettertid.

Spørsmål: Beskytter 30/70 betalingsstrukturen oss?
A: Det gjør det når saldoen er knyttet til en bestått inspeksjon før forsendelse i stedet for til et løfte. Det ene begrepet er det som gir inspeksjonen kommersiell kraft - ingen rapport, ingen balanse, varer blir på fabrikken til omarbeidet er fullført og en oppfølgende inspeksjon passerer.

Diskuter produksjonsplanen din

Send den nødvendige forhåndsdatoen sammen med mengde og spesifikasjoner, så vil vi planlegge produksjons- og inspeksjonsmilepæler mot den i stedet for å oppgi en ledetid isolert –sende inn en forespørsel. Sealock svarer på anskaffelsesforespørsler innen 24 timer, med produksjon fra Dongguan, Kina eller Ho Chi Minh-byen, Vietnam.
